安博app下载专业生产机械格栅、叠螺机、砂水分离器、刮吸泥机等环保产品,厂家直销,保质保量,欢迎来电咨询。
全国咨询热线:18921293237
联系我们

【 微信扫码咨询 】

您的位置: 首页 > 新闻动态 > 产品问答

一文读懂:数据中心测试的前提及准备工作

时间: 2024-05-20 05:15:53 来源:产品问答

  测试与验证作为数据中心项目建设完成后交付之前的最后一个环节,是一个关键节点。在上业务之前,对数据中心基础设施关键设备和各系统来进行测试验证,可以将设计问题、设备质量上的问题和施工问题完全暴露出来。项目建设完成后不做测试与验证而直接上业务,这些潜在的问题和风险会在未来几年逐步显露,并对系统安全运作产生危害。测试与验证的最大的目的具体体现在以下三个方面。

  1)提高安全性。消除数据中心隐患;降低早期故障率;检查基础设施建设质量;及时有效地发现和纠正施工问题。

  2)提高可靠性。满足国家相关规范要求;检验测试的数据中心实际可靠性;验证基础设施系统能力;检验承载、冗余、故障切换能力。

  3)完善建设和运维的衔接。为运维团队提供技术支撑资料;降低运行风险和运维成本;提升运维团队工作上的能力;保障工程建设与运维的衔接。

  数据中心的测试验证工作是一项系统工作,由于不具备测试条件,项目在测试阶段延误交付的情况时有发生。做好充足的准备能大大的提升交付效率、节省参与方的时间和成本。以关键节点划分,测试的前提可分为测试验证进场前提和系统联合测试前提条件。

  1)数据中心工程(至少即将投放使用区域及其配套)施工完成,各分部、分项工程已经监理验收合格,完成自检调试。

  2)本次项目柴油发电机自检调试与预检查、告警功能、油罐、储油箱、供油系统、供油管道、阀门、单系统测试同步。

  3)暖通设备(冷却塔、冷水机组、空调机组、水泵、蓄冷罐、氟泵空调、新风机组、排风、恒湿机、变频补水、加药、砂滤、管道、阀门、管道压力及温度传感器、软水设备等)自检调试完毕,并提交自检报告。

  4)电气设备及系统(含变压器、高低压柜、各控制箱、UPS不间断电源、HVDC高压直流电源、电池组、直流屏、列头柜、变频柜、低压补偿装置、ATS自动转换开关、机柜、PDU等)自检调试完毕,并提交自检报告。

  5)智能化系统[含视频监控、门禁监控、电力监控、BMS动环监控系统、BA(冷水自控)系统、入侵报警系统等]自检调试完毕,并提交自检报告。

  7)模块机房环境完成自检调试,机房温湿度传感器安装调试完成并上传动环、做好保洁。

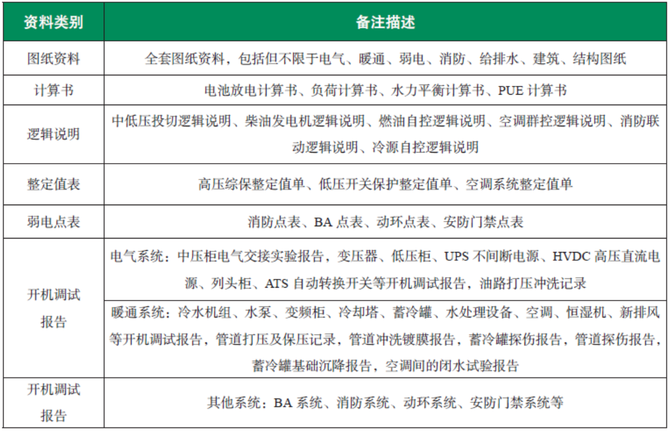

  10)提供全套系统图纸,包括但不限于建筑结构、给排水、暖通、电气、电照、弱电、消防、自控等图纸。

  11)相应配合单位已就位,包括但不限于施工建设方、厂家技术员、运维方、监理单位(如有)等有必要配合开展测试的人员。

  12)墙面刷墙漆、地面打磨涂层宜在设备开机前全部完成,避免粉尘对基础设施设备产生一定的影响,必要时设备宜做防尘成品保护,设备送电开机后,区域内禁止易产生粉尘的施工作业。

  13)施工阶段的路由、电梯、吊装口宜在第三方测试验收工作开展前准备完成,以确保验收工作顺利开展;地面自流平等工作宜在设备进场前完成,从而避免影响测试进度。

  14)应配备足量的手持式灭火器以应对突发危险;应重点标注疏散走道和最近的安全出口。

  3)所有有必要进行系统联合测试的设备和系统遗留的安装或者调试问题均已经进行识别,并已通过甲方与测试方对于综合测试影响进行的评估。

  2. 计划安排(以一个单机柜功率6kW共1000机架的数据中心测试验证项目为例)

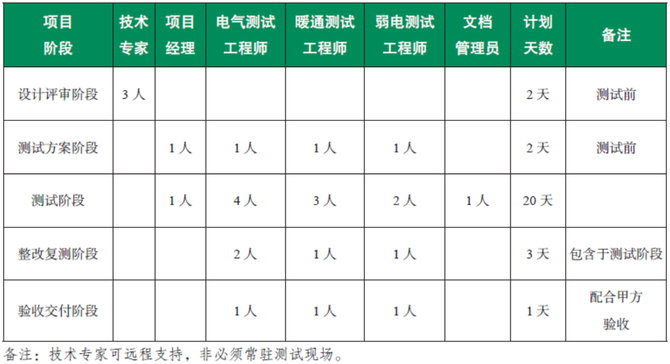

  一个单机柜功率6kW共1000机架的数据中心测试验证项目的人员投入计划见表7-2。

  表7-2 单机柜功率6kW 共1 000 机架的数据中心测试验证项目的人员投入计划
